135 m²
Yta på platta
16 dagar
Produktionstid
Mars 2026
Färdigställt
Projektet i Bollmora, Tyresö genomfördes för en privat beställare som behövde en komplett husgrund med gjuten betongplatta för en ny enplansvilla. Arbetet omfattade markberedning, dränering, isolering, armering och gjutning av platta på mark enligt konstruktionshandlingar. Leveransen avslutades med en jämn, glättad yta redo för syllmontage och kommande stomresning.
Så utfördes mark- och grundarbetet
Arbetet inleddes med utsättning enligt bygghandlingar och inmätning med laser för att säkerställa rätt höjder mot befintlig tomt och anslutande mark. Schaktning utfördes till frostfritt djup och befintliga massor sorterades, lastades och kördes bort. En geotextil lades ut mot undergrunden och ett bärlager av kross 0–32 mm lades på och packades i flera omgångar tills efterfrågad bärighet uppnåddes. Ett kapillärbrytande lager av makadam 8–16 mm spreds ut, laseravjämnades och packades noggrant.
Dräneringslösningen etablerades runt kantbalkens läge med dräneringsledning, dräneringssingel och omslutande geotextil. Rörgenomföringar för spillvatten, vatten, el och tomrör för fiber förbereddes enligt VVS- och elritningar. Ett radonskydd installerades med duk och radonslang som fördes upp till planerad anslutningspunkt. Samtliga genomföringar fixerades och tätades inför isoleringsarbetena.
Kantelement med fiberarmerad yta monterades och riktades. Inom plattans område lades cellplastisolering i två lager till total tjocklek 200 mm, med förskjutna skarvar för att minimera köldbryggor. Alla genomföringar snittades in i isoleringen och stöd fylldes där det krävdes för bärighet. Kantförstärkningar dimensionerades enligt handling och armerades med bockade stänger B500B, korrekt distanserade från formytan.
Armeringsnäten av typen K503A lades ut med erforderliga överlapp. Nät skarvades och förankrades mot kantarmering och förstyvningar med najtråd. Distanser placerades under hela armeringen för att säkerställa korrekt täckskikt. Urtag för laster från bärande innerväggar förstärktes med extra armering enligt konstruktionsanvisningar. Nivåpinnar sattes och en gjutplan togs fram med avrop av pumpbil och betong i rätt exponeringsklass.

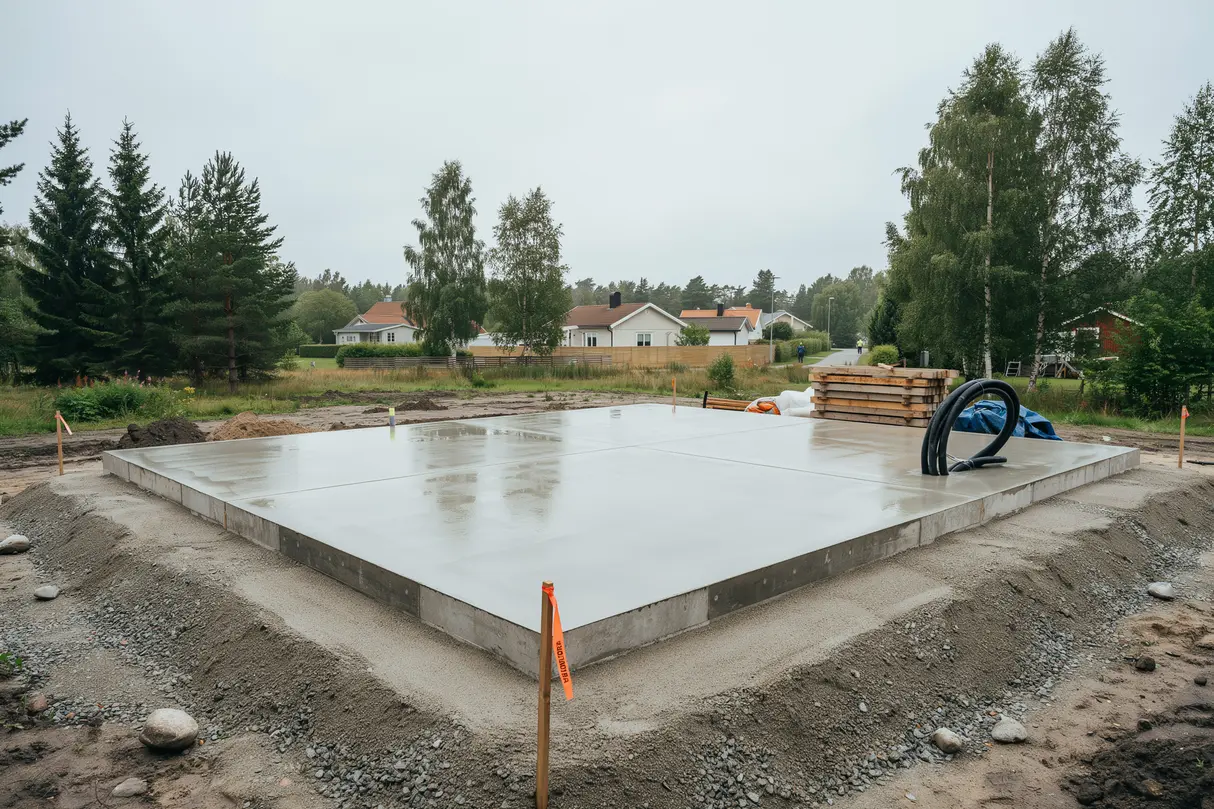

Gjutningen genomfördes med fabriksbetong C25/30 som pumpades ut i etapper. Betongen vibrerades för att eliminera luft och uppnå god sammanhållning mot både nät och kantbalk. Ytan drogs av med rätskiva efter laser och glättades maskinellt till en slät och jämn finish. Kantbalken bearbetades för en rak och ren sockellinje. Efter avslutad gjutning täcktes plattan för att bevara fukt och gynna härdningen. Dagen efter kapades planerade rörelsefogar, och ytan eftervattnades enligt plan.
Avslutningsvis återställdes kringliggande mark provisoriskt för god avrinning. Höjder och mått kontrollerades och dokumenterades. Syllritningar följdes och infästningslinjer märktes upp. Resultatet uppfyllde kraven på toleranser för planhet och måttnoggrannhet, vilket gav en stabil, välisolerad och fuktsäker grund redo för fortsatt byggnation. Projektet färdigställdes i mars 2026 enligt överenskommen tidplan och med en arbetsplats som lämnades väl städad.
Vad ingick
- ✓ Utsättning, schaktning, bortforsling och packning av bärlager
- ✓ Dränering, radonskydd och förberedda rörgenomföringar
- ✓ Montering av kantelement samt isolering med cellplast
- ✓ Armering, betonggjutning, glättning och eftervattning
Material
| Material | Mängd |
| Makadam 8–16 mm | 40 m³ |
| Cellplast EPS S100, 200 mm | 27 m³ |
| Armeringsnät K503A | 35 st |
| Betong C25/30 | 20 m³ |
Rådgivning och offert för husgrund
När en förfrågan kom in om grundläggning i liknande omfattning gav vi alltid en kostnadsfri genomgång av förutsättningarna och tog fram en tydlig arbetsbeskrivning. Under platsbesök bedömdes marknivåer, tillfart och masshantering, och underlaget från konstruktör granskades så att rätt dimensioner och material följdes.
Efter genomgången togs en offert fram, en preliminär tidplan kommunicerades och eventuella tillval dokumenterades. Samordning med VVS och el planerades där rörgenomföringar krävdes, och ansvariga kontaktpersoner utsågs för smidig kommunikation under hela utförandet.
- ✓ Arbetets omfattning beskrevs tydligt
- ✓ Materialval och konstruktionskrav förklarades
- ✓ Tidplan föreslogs och anpassades efter plats
- ✓ Samordning med VVS och el dokumenterades
- ✓ Slutdokumentation och egenkontroller överlämnades
